(1)地面水泥铺贴:
下图为地面水泥结构剖面,水泥地面到大理石完成面≥50mm,使用1:3干湿性砂浆,大理石板底水泥浆粘接层。适用地面,楼梯等铺贴位置。
(2)墙面胶泥湿贴:

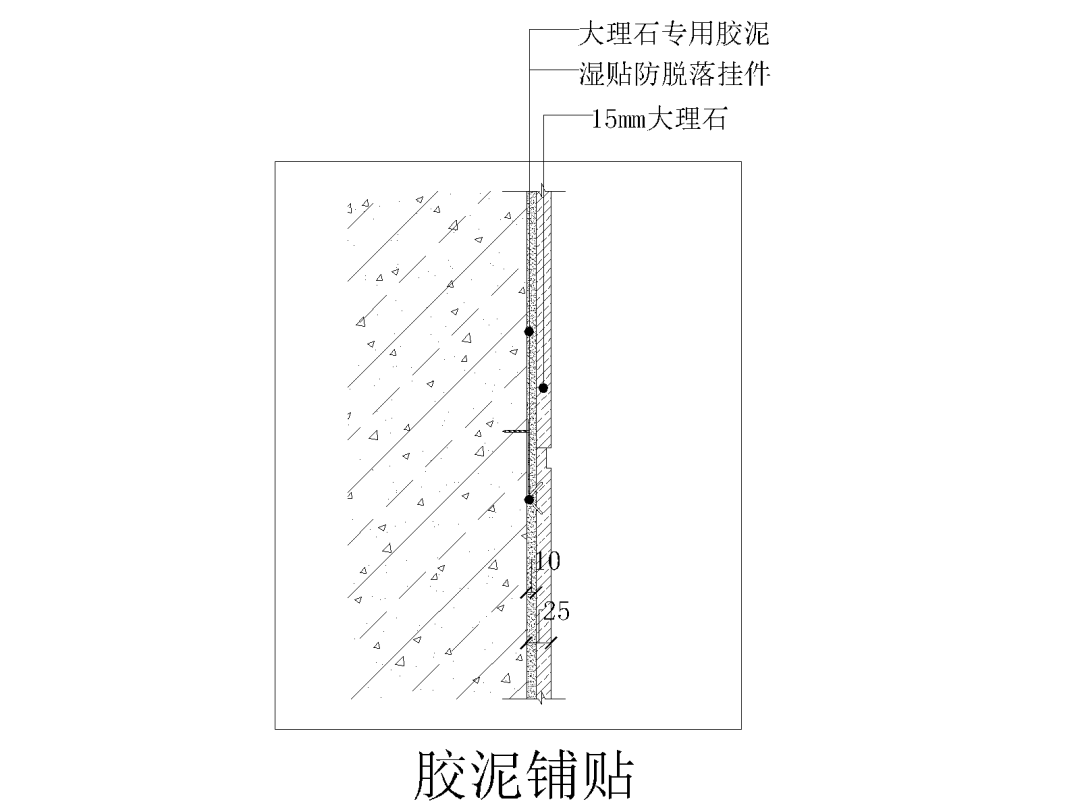

◆完成面,下图为墙面胶泥铺贴,水泥基底到石材完成面>25mm;适合卫生间墙面和厨房墙面两个空间部位,因潮湿最好不用干挂及点挂结构。
◆辅材,1.大理石专用胶泥,2.湿贴防脱落挂件;
◆满足施工条件,洗手间和厨房需要做好 防水漏水处理。

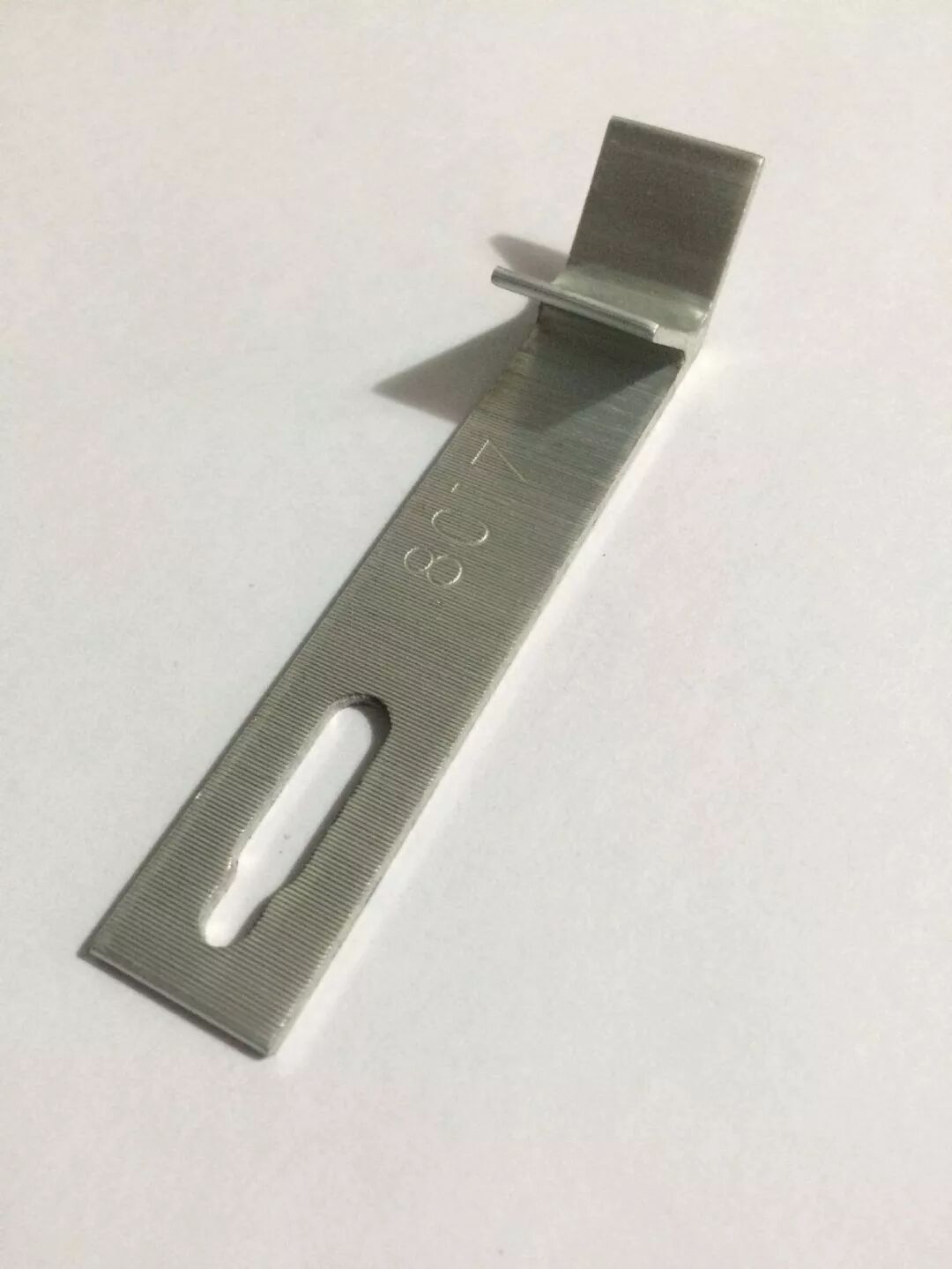

▼湿贴防脱落挂件
(3)木板底施工结构:
◆完成面,木板到石材完成面≥22mm,这样基于石材厚度如果15mm,那剩余调节胶水内空为5mm,如果石材厚度为18mm,那内空胶水调节位置为4mm,完全符合安装要求;
◆辅材,1.自攻螺丝,2.云石胶,3.干挂胶AB胶,4.结构胶,5.铜线
◆满足施工条件,建议高度不超过3000mm,空心砖,泡沫砖选用木板基底施工工艺。

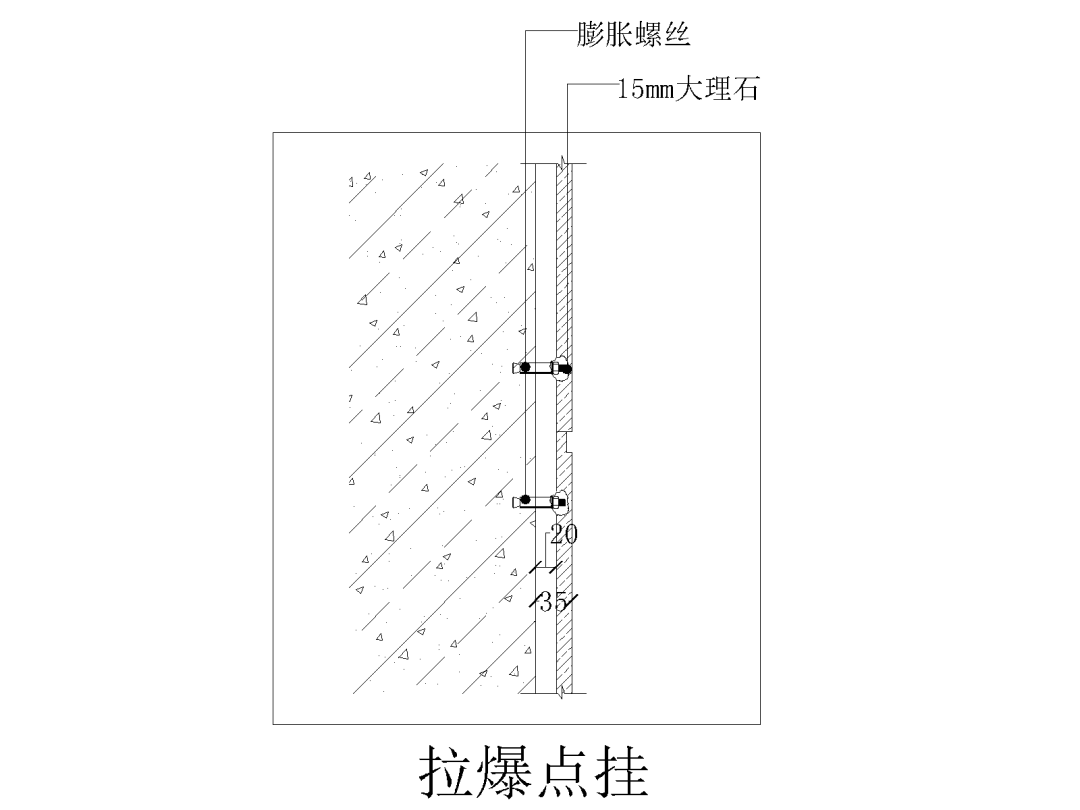

(4)膨胀螺丝点挂:
◆完成面,水泥基底到石材完成面≥35mm;
◆辅材,不锈钢膨胀螺丝,2.云石胶,3.干挂AB胶;
◆满足施工条件,混凝土墙,实心砖墙,高度建议不超过3000mm。

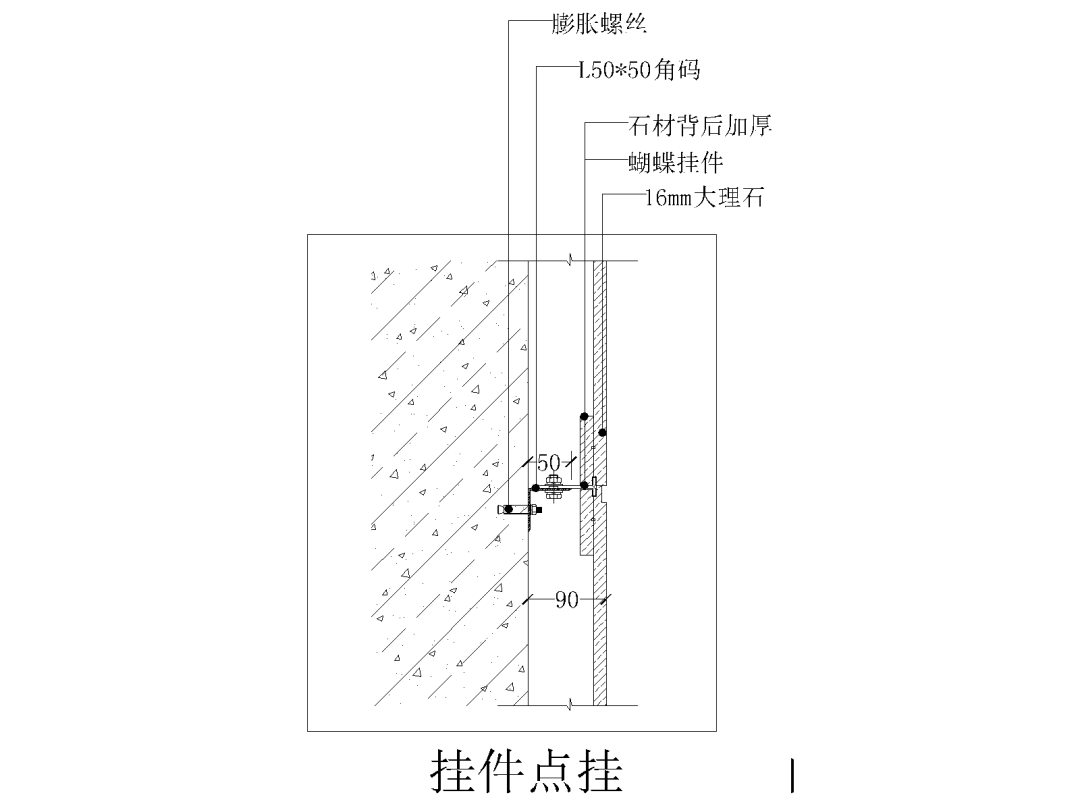

(5)干挂件点挂:(蝴蝶挂件)
◆完成面,水泥基底到石材完成面≥90mm;
◆辅材,1.不锈钢膨胀螺丝,2.不锈钢蝴蝶挂件,3.云石胶,4.干挂AB胶;
◆满足施工条件,混凝土墙,实心砖墙,高度建议不超过3000mm。
说明:水平缝位置为拉槽处理工艺,如果采用蝴蝶挂件,板底背面需要粘接花岗岩石材增加厚度,利于挂件的开槽机安装。

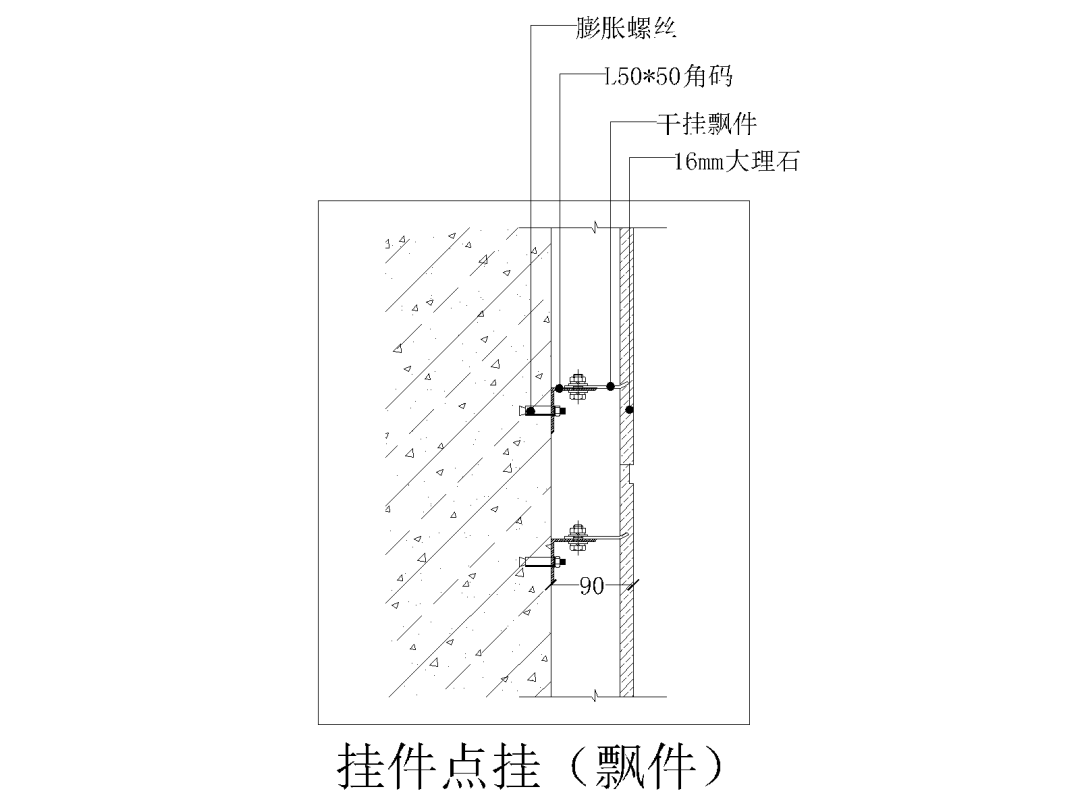

(6)干挂件点挂:(飘件)
◆完成面,水泥基底到石材完成面≥90mm;
◆辅材,1.不锈钢膨胀螺丝,2.不锈钢干挂飘件,3.云石胶,4.干挂AB胶;
◆满足施工条件,混凝土墙,实心砖墙,高度建议不超过3000mm。
说明:水平缝位置为拉槽处理工艺,本施工工艺干挂飘件在平缝上下各加挂件。

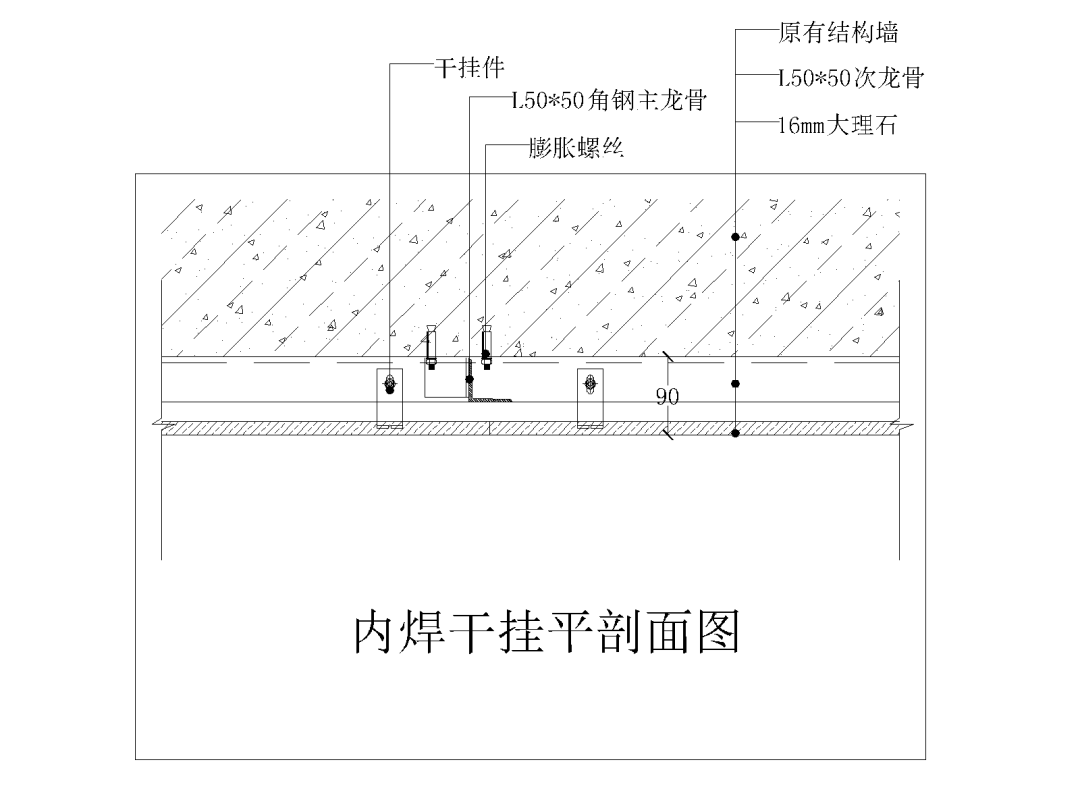

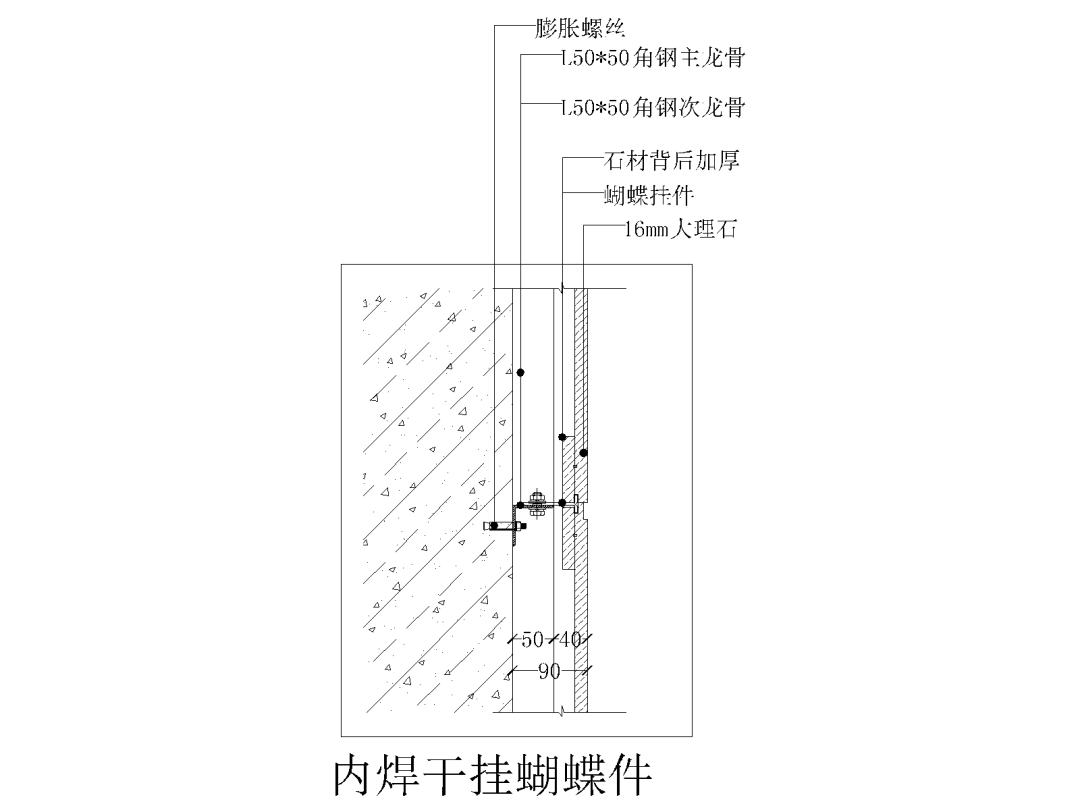

(7)内焊钢结构(蝴蝶件)
◆完成面,水泥基底到石材完成面≥90mm;
◆辅材,1.不锈钢膨胀螺丝,2.不锈钢干挂飘件,3.云石胶,4.干挂AB胶,∠50角钢,主龙骨及次龙骨;
◆满足施工条件,空心砖及泡沫砖,高度超过3000mm建议用钢架结构。
说明:水平缝位置为拉槽处理工艺,如果采用蝴蝶挂件,板底背面需要粘接花岗岩石材增加厚度,利于挂件的开槽机安装。
(8)内焊干挂结构:(飘件)
◆完成面,水泥基底到石材完成面≥90mm;
◆辅材,1.不锈钢膨胀螺丝,2.不锈钢干挂飘件,3.云石胶,4.干挂AB胶,∠50角钢,主龙骨及次龙骨;
◆满足施工条件,空心砖及泡沫砖,高度超过3000mm建议用钢架结构。
说明:水平缝位置为拉槽处理工艺,本施工工艺干挂飘件在平缝上下各加挂件。

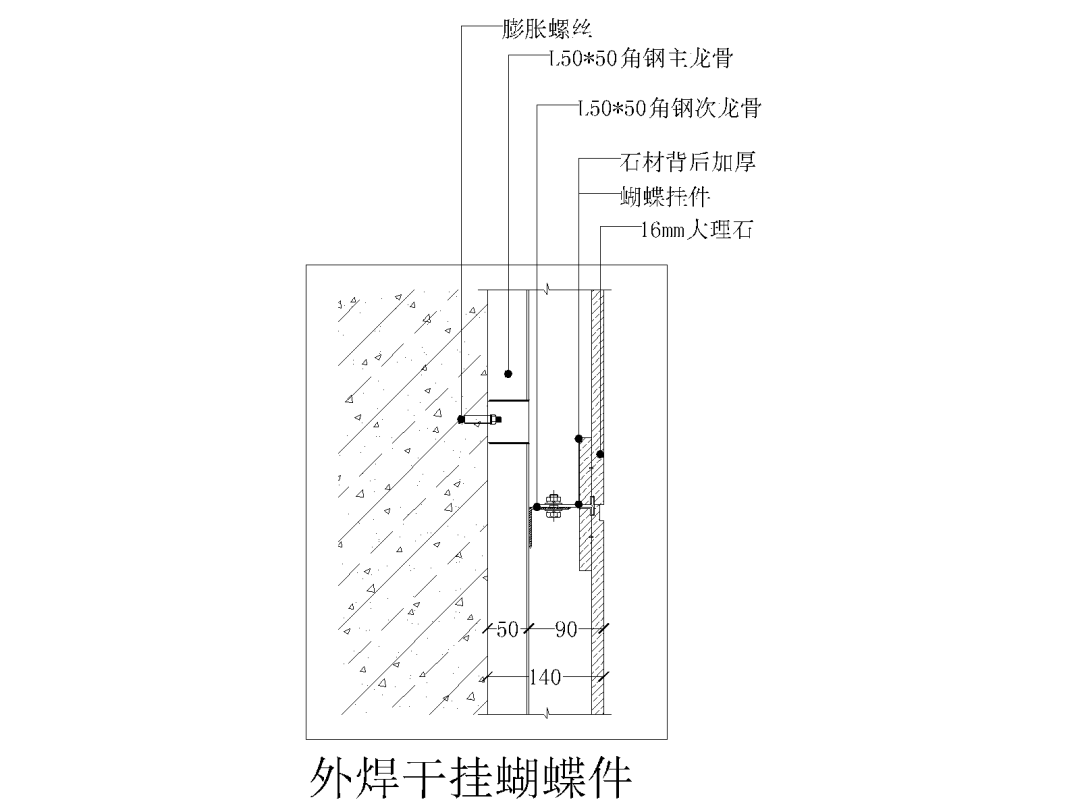

(9)外焊钢结构(蝴蝶件)
◆完成面,水泥基底到石材完成面≥140mm;
◆辅材,1.不锈钢膨胀螺丝,2.不锈钢干挂飘件,3.云石胶,4.干挂AB胶,6#槽钢主龙骨及∠50角钢次龙骨;
◆满足施工条件,空心砖及泡沫砖,高度超过3000mm建议用钢架结构。
说明:水平缝位置为拉槽处理工艺,如果采用蝴蝶挂件,板底背面需要粘接花岗岩石材增加厚度,利于挂件的开槽机安装。

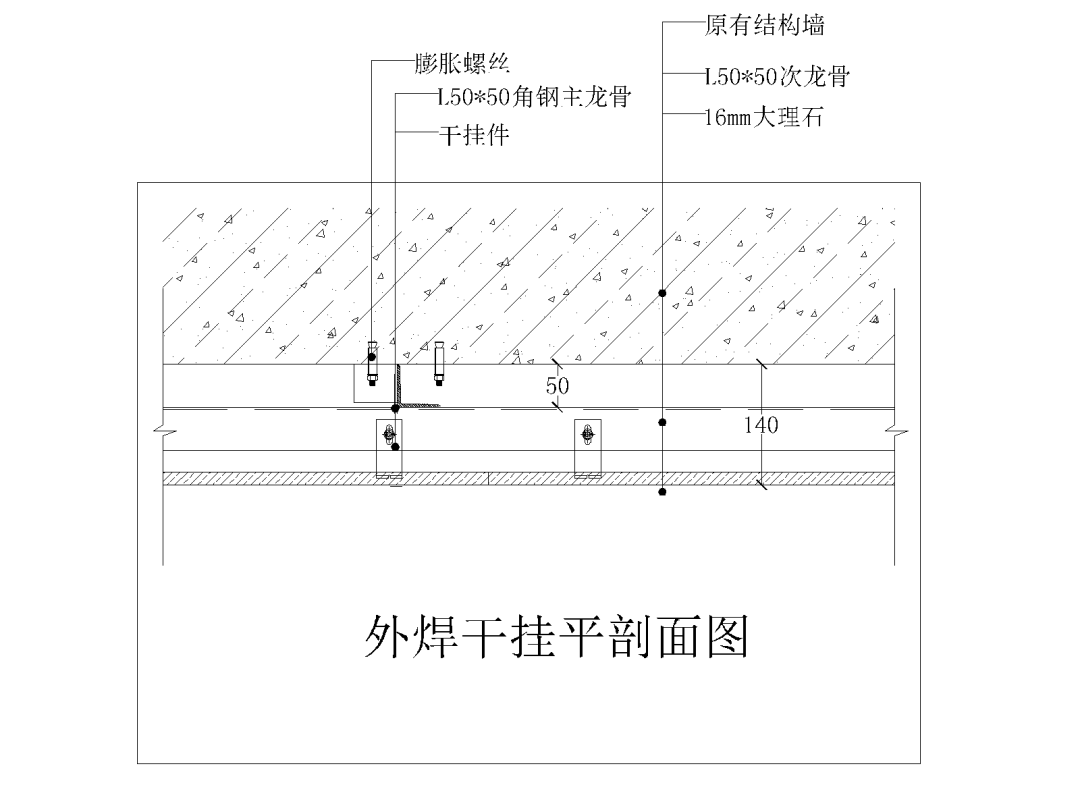

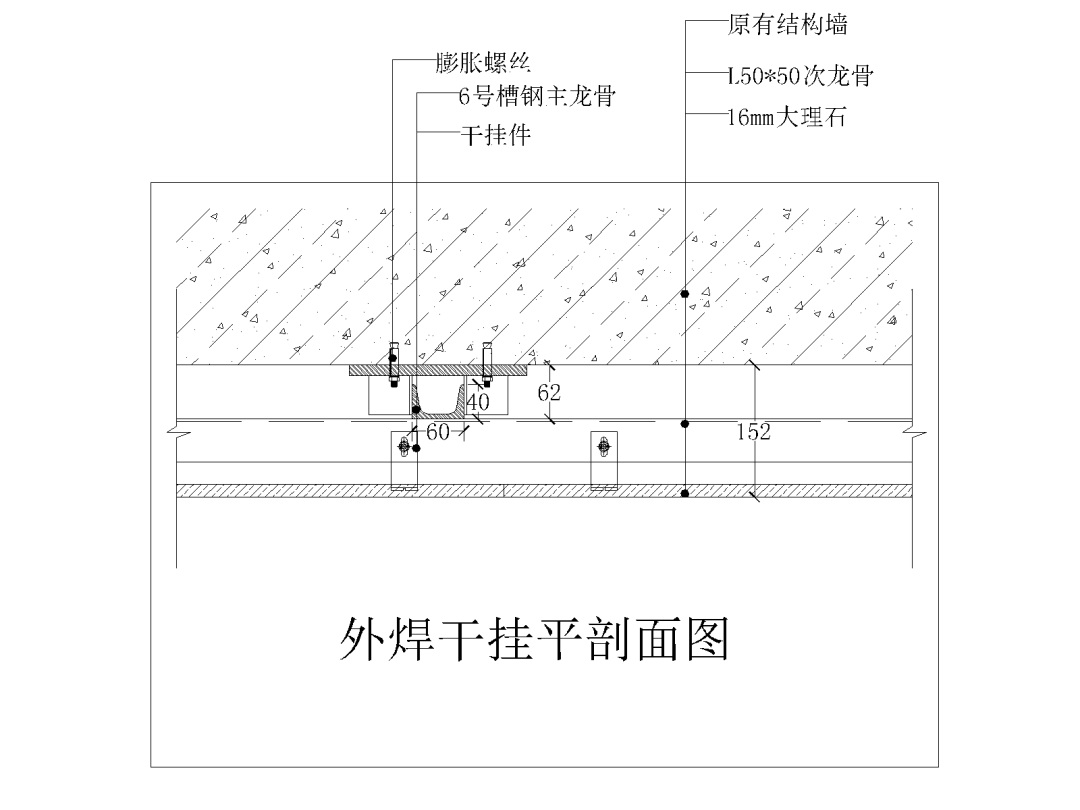

(10)外焊钢结构(飘件)
◆完成面,水泥基底到石材完成面≥152mm;
◆辅材,1.不锈钢膨胀螺丝,2.不锈钢干挂飘件,3.云石胶,4.干挂AB胶,6#槽钢主龙骨及∠50角钢次龙骨;
◆满足施工条件,空心砖及泡沫砖,高度超过3000mm建议用钢架结构。
说明:水平缝位置为拉槽处理工艺,本施工工艺干挂飘件在平缝上下各加挂件。
