定荣家轻钢别墅施工介绍第二篇:墙体的施工

今天再介绍一下轻钢结构别墅墙体施工流程:

选料——墙体拼装——墙体定位放线——墙体组装——墙体校正。

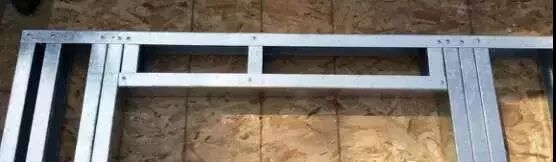

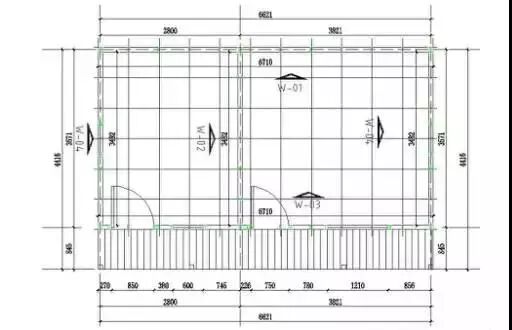

墙体结构示意图

墙体轻钢骨架拼接完成图

施工工程范例图

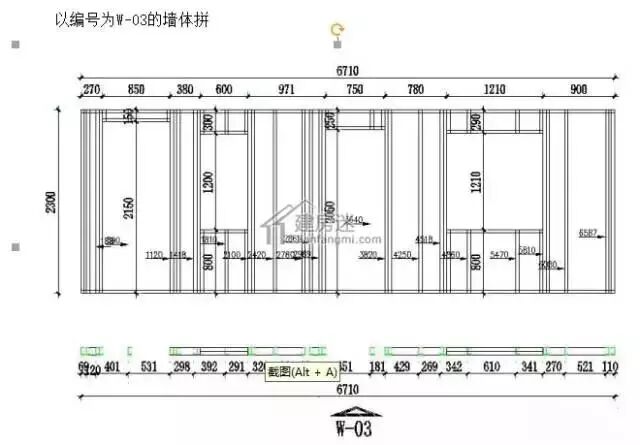

以3号墙为例展示

材料到现场后经过一个选料的过程,材料生产的时候已经把每个结构都标注出来了

墙体拼装前先找一块比较平整的场地,先固定好拼装基线再进行墙体结构拼装

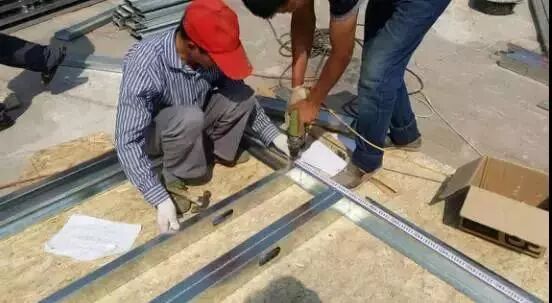

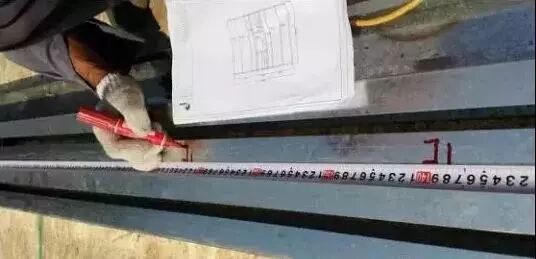

根据图纸在顶导梁上进行标记放样便于后期拼装

先拼装出矩形结构进行调整校正后固定下来,再在矩形里面安装其他立杆

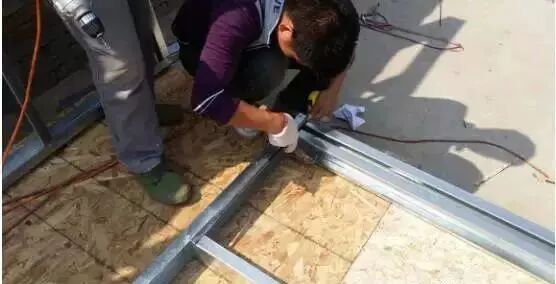

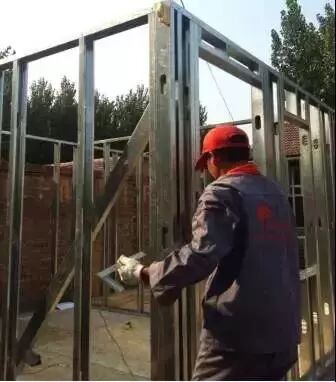

进行墙体立杆固定

门窗处要进行加固处理有助于墙体整体结构的稳定性

墙体组装前的基础放线工作:两人配合利用墨斗弹线一人将墨斗线头拉出,另一人拿着墨斗盒两人对准每面墙体的点,将墙体骨架内边线弹出

墙体组装中

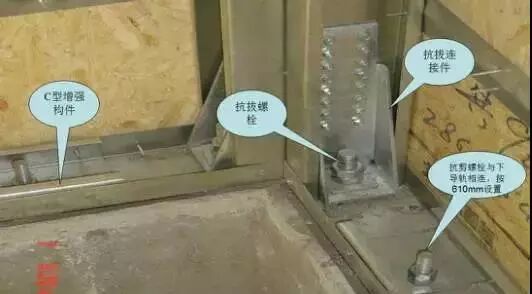

这是墙体与地基的连接处,进行抗剪抗拔处理这也是抗震防风的主要原理

墙体前后方向垂直度调整:

选取要调整的某墙体,将磁力线坠带磁铁侧紧贴左侧骨架顶部边缘,垂线下垂2米,测量顶部与底部的垂线到骨架外立面的距离

墙体左右方向垂直度调整图

墙体轻钢骨架拼装完成

以上就是定荣家专注的轻钢建筑墙体结构施工的整个过程,以供大家浏览探讨!
