轻钢别墅施工介绍第三篇:楼梯的施工

轻钢结构别墅楼梯施工怎么做?

楼梯施工流程

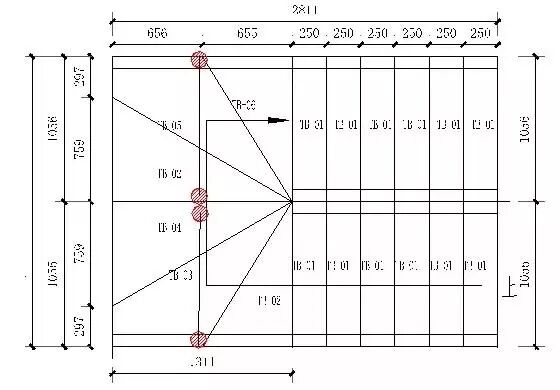

楼梯结构

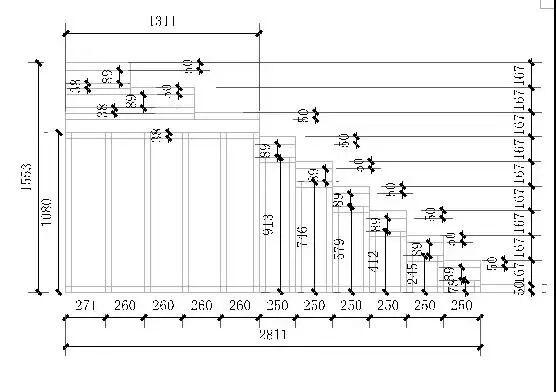

轻钢房屋楼梯结构分为楼梯墙及踏步梁。楼梯墙由立柱、顶导梁和底导梁等部件组成。本范例楼梯踏步宽为250mm,高为167mm。


楼梯组装结构板完成


楼梯施工工艺及注意事项



下面所示的工程作为编制的范例:

以编号为SW-01的楼梯拼装的范例:



墙体材料加工及选料要求

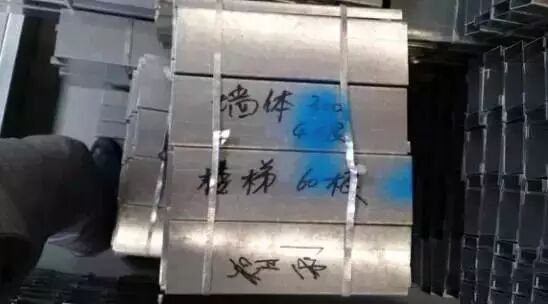

项目名称及使用部位标注:每根墙体材料加工完成之后须写明长度(单位mm),在打包成捆后注明项目名称及使用部位,最后局部喷涂颜色进行区分。

墙体材料加工及选料要求


①场地选择

场地面积要大于最大楼梯墙的尺寸,场地要求平整度要好,利于确保楼梯墙的拼装质量。

②底导梁放样

(1)在场地上摆放底导梁,按照《楼梯设计图》中的设计尺寸,利用5m卷尺及红笔放出楼梯墙立杆位置。

(2)第一根底导梁放样后,把相同的楼梯墙底导梁并排放置,利用直角钢尺将放样的点延伸至其它底导梁上。

③楼梯墙拼装


  (1)先将顶导梁放置在拼装场地上,找到已选好的轻钢材料,开始拼装楼梯墙。

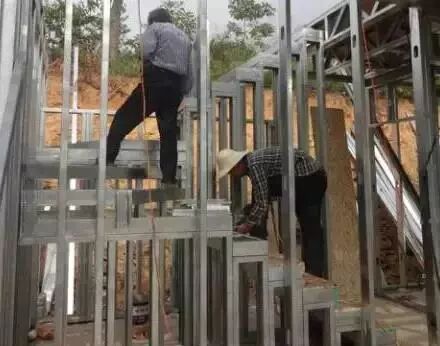

  (2)通常从低往高拼装楼梯墙,先摆放两根立杆,后摆放短的顶导梁。垂直度要控制好,利用榔头敲击进行调整。之后利用手持电钻将打设自钻螺钉将四个角先固定,按照类似的方法将其他楼梯墙拼装好。

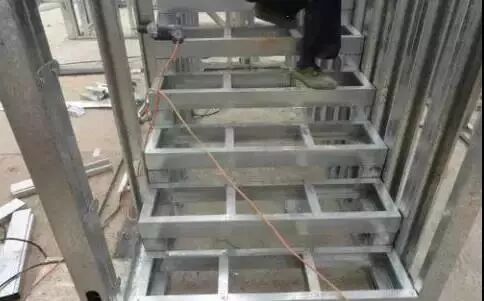

④楼梯踏步拼装施工

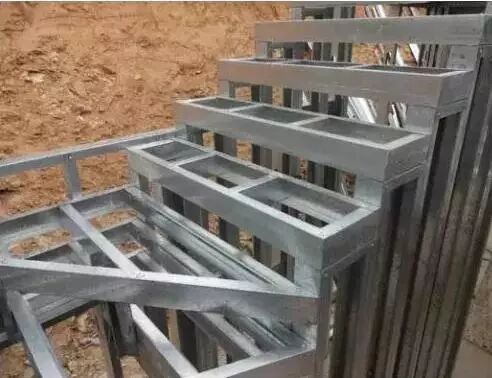

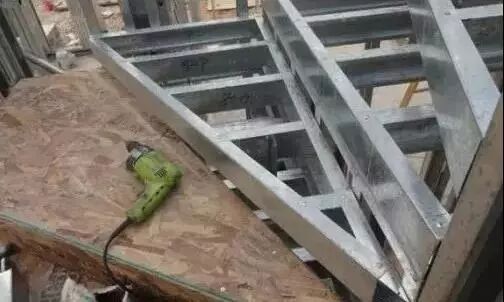

   楼梯踏步分为标准型及异型构件。

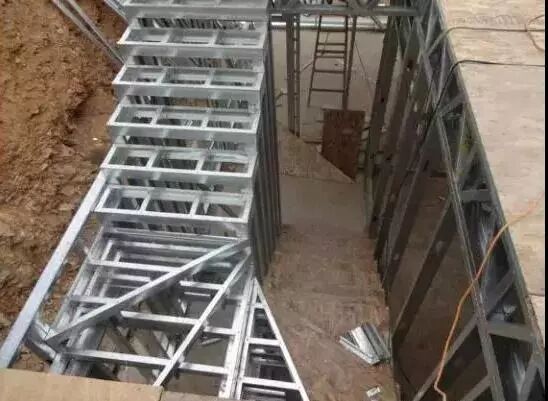

   楼梯轻钢骨架拼装时严格按照《楼梯设计图》的尺寸,拼装方法参考楼梯墙拼装。


楼梯墙组装


楼梯墙拼装完成后进行楼梯墙的组装。

①楼梯墙定位放线

楼梯墙组装前需在地面上进行定位放线。

(1) 在放样前,靠近已安装好的墙体骨架,利用5m卷尺量出所有楼梯墙的外边线的定位点。

(2)两人配合利用墨斗弹线,一人将墨斗线头拉出,另一人拿着墨斗盒,两人对准每面楼梯墙的点,将楼梯墙的外边线弹出。

②墙体组装

完成楼梯墙定位放线之后,可开始楼梯墙组装施工。

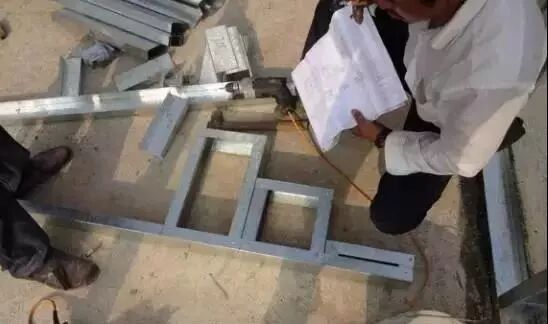

(1) 按《楼梯墙安装详图》的安装顺序,选择第一面需组装的楼梯墙体骨架(通常编号SW-01)。

(2)2-3人共同抬起一面楼梯墙骨架,将骨架的底导梁的外侧边与之前所弹的墨线重合,主要确保骨架的底导梁位置准确。先临时固定并采用轻钢杆件将初步调整的楼梯墙临时撑稳。

(3) 按类似的方法将所有楼梯墙组装好,确保每面墙体的底导梁位置准确。

(3) 楼梯墙与基础连接构件设置

楼梯组装后,可进行楼梯墙与基础连接加强施工。

(4) 墙体调整

   a楼梯墙调整主要是骨架前后方向及左右方向两方面垂直度的调整。

   b楼梯墙前后方向垂直度调整:选取要调整的某面楼梯墙体,将磁力线坠带磁铁侧紧贴左侧骨架顶部边缘,垂线下垂2米,测量顶部与底部的垂线到骨架外立面的距离。

   c楼梯墙前后方向垂直度调整:采用类似的方法完成前后方向调整。

   表5.1 楼梯体垂直度要求表

垂直度

误差范围

楼梯墙

小于1‰

  d完成双方向调整后,将楼梯墙与附近的墙体结构进行连接加固。

  e按上述的方法逐一调整每面墙体,最终完成楼梯墙调整。

楼梯墙踏步组装


完成楼梯墙安装后可开始楼梯踏步安装。

①标准踏步安装

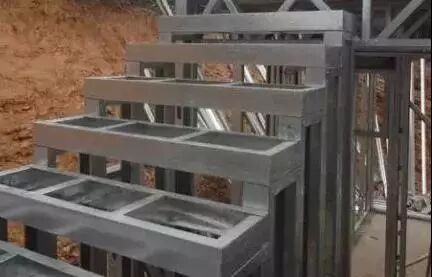

    将踏步骨架按照《楼梯设计图》放置在楼梯墙上,利用自钻螺钉将踏步骨架与楼梯墙连接。要确保每个节点的自钻螺钉的间距及数量。

②异型踏步安装

(1) 异型楼梯踏步安装按照从下到上的原则,利用已安装好的踏步及周边墙体骨架进行固定。

(2) 要确保每个节点的自钻螺钉的间距及数量,特别是在没有楼梯墙直接支撑的地方连接点要保证至少4个自钻螺钉。


楼梯墙结构板安装


完成楼梯骨架组装后,可进行楼梯墙结构板安装施工。

①工具准备:手持切割机、手持电钻,自钻螺钉等。

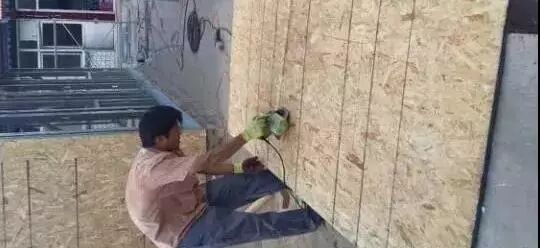

②量取每个踏步的尺寸,在osb板上放样出每块踏步的形状,利用手持切割机将osb板切割。

③将切割好的结构板放置在踏步骨架上,打设自钻螺钉将结构板与踏步骨架固定好。osb板与楼梯骨架固定的自钻螺钉固定要求见下表5.2:

表5.2 自钻螺钉位置、间距允许偏差表

部 位

允许偏差

板外围与骨架连接处

≤150mm

板中部与骨架连接处

≤300mm

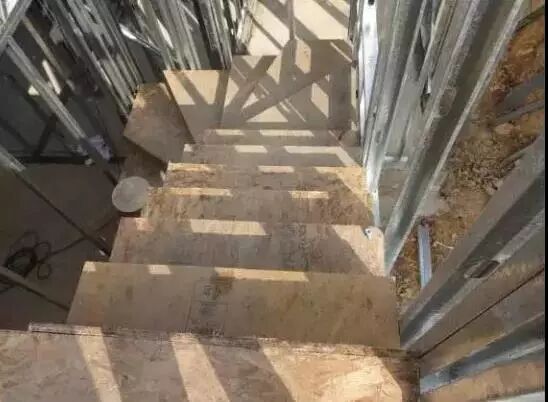

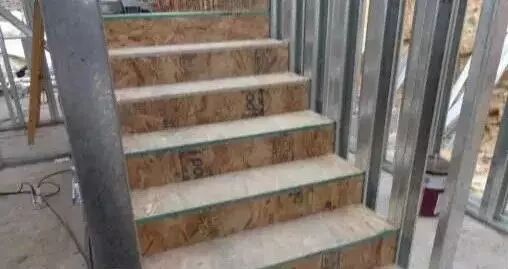

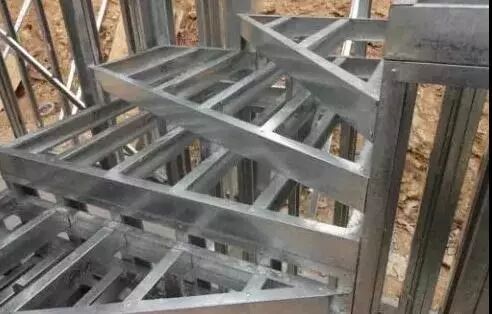

④楼梯结构板拼装完成后见下图:



至此,楼梯施工便完成了
