就是这么任性!像搭积木一样的轻钢龙骨墙体安装现场

轻钢房屋的地基浇筑完成后,就可以开始地面施工了。我们先通过一个短视频一起了解下轻钢房屋墙体结构的完整施工流程,看看如何像搭积木一样的建房子!

轻钢龙骨搭建过程视频

那么具体操作是怎么样的呢,继续往下看

七大步骤

结构认知—现场选料—墙体拼装—检验地基—墙体定位放线—墙体组装—墙体校正

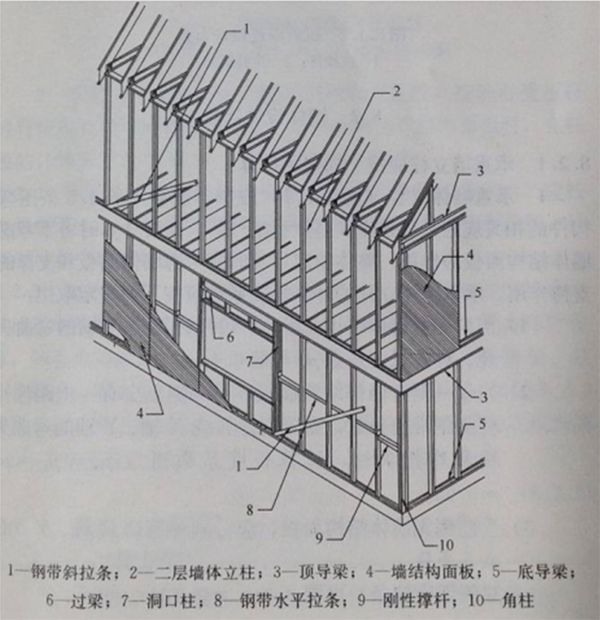

 墙体结构认知(墙体结构示意图

墙体施工图(工程案例图)

龙骨选料

运送至施工现场的钢结构龙骨,已经全部分类标识清楚,只需按照工程拼装图找到对应的龙骨件。

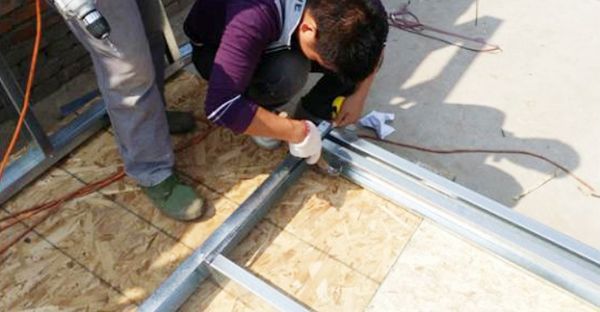

墙体龙骨拼装,会用到的一些工具。

墙体拼装

选择一块比较平整的场地,先固定好拼装基线再进行墙体结构拼装。

根据图纸进行标记放样。

先拼装矩形结构,在矩形结构里安装其他立杆。切记!龙骨拼装要使用专用螺丝

 点击查看

矩形墙体及立杆固定,需要用专用螺丝固定。

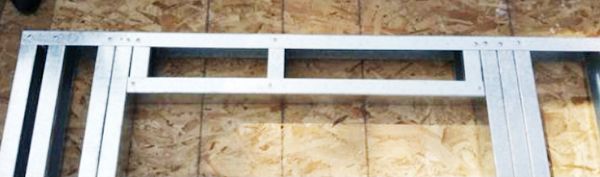

门窗处要进行加固处理,有助于墙体整体结构的稳定性。

墙体拼装完成先放在一边,等待整体组装。

墙体定位放线

墙体基础放线需要两人配合利用墨斗弹线,一人将墨斗线头拉出,另一人拿着墨斗盒,两人对准每面墙体的点,将墙体骨架内边线弹出。

墙体组装

顶部和底部应采用沿顶龙骨和沿地龙骨,竖向应有竖向龙骨,在门框部位应有加强龙骨,横向应有横撑龙骨。

当两分隔墙纵向和横向连接时,交接部位的竖向龙骨不可省略。横撑龙骨可用支撑卡、卡托和连接件连接固定,必要时可用抽芯铆钉固定

墙体安全连接

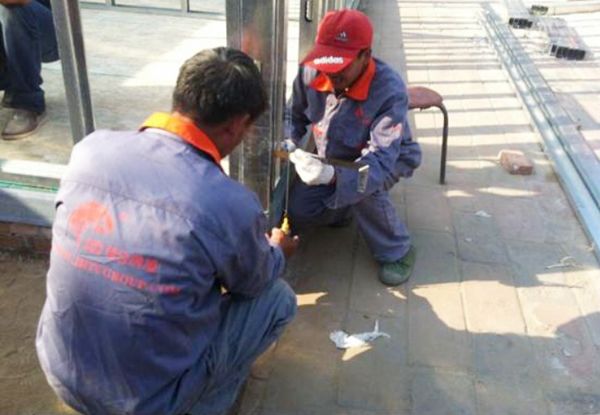

下图墙体与地基的连接处,进行抗剪抗拔处理,这也是抗震防风的主要原理。

 点击查看

 点击查看

墙体垂直校正

垂直调整:

选取要调整的某墙体,磁力线坠带磁铁侧紧贴左侧骨架顶部边缘,垂线下垂2米,测量顶部与底部的垂线到骨架外立面的距离。

一楼 · 墙体龙骨拼装完工
